[Synesis 11/18] 생산 개선이 품질·안전·정비에 남기는 부담 | 부서별 개선의 한계
부서별 개선의 한계를 생산 속도 변경과 검사·정비 업무의 연결로 설명합니다. Synesis의 관점을 바탕으로 숨은 추가 업무, 교대별 부담, 안전 조건과 공동 승인 기준을 확인하고, 개선 실행표에 담당자와 지원 자원, 재검토 조건을 남기는 방법을 제안합니다.

[Synesis 11/18] 생산 개선이 품질·안전·정비에 남기는 부담 | 부서별 개선의 한계

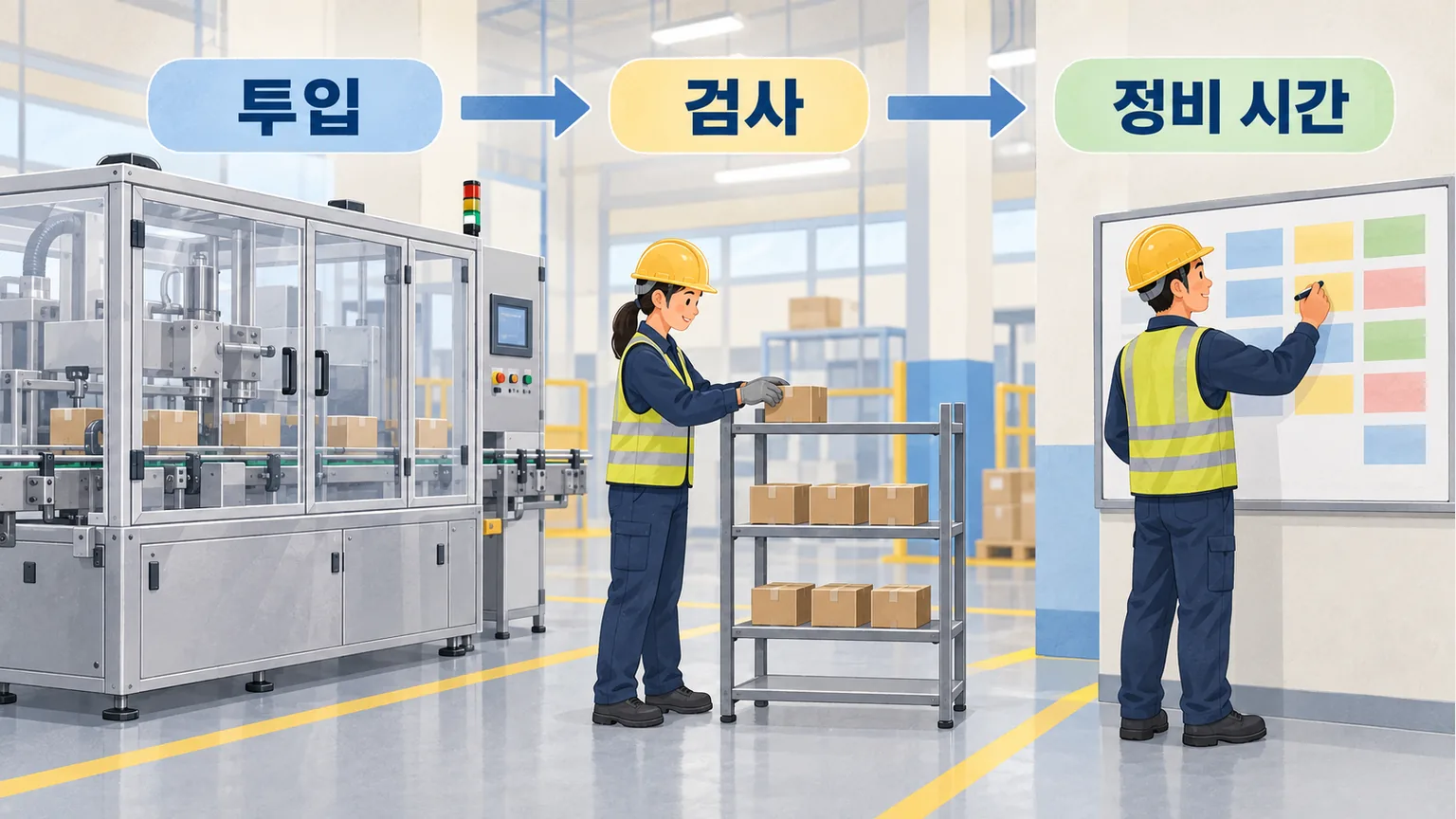

현장 적용 예시다. 포장 라인의 투입 간격을 줄이는 개선안이 회의에 올라왔다. 생산 담당자는 같은 시간에 더 많은 제품을 만들 수 있다고 설명한다. 품질 담당자는 판정을 기다리는 제품을 어디에 둘지 묻고, 정비 담당자는 기존 점검 시간을 유지할 수 있는지 확인한다. 관리감독자는 통로 옆 임시 적재가 늘어날 가능성을 짚는다. 각자 다른 이야기를 하는 것 같지만 모두 같은 개선안의 결과를 보고 있다.
부서별 개선의 한계는 생산 실적과 사업장 전체의 운영을 비교할 때 드러난다. 한 부서의 성과만으로는 다른 작업까지 좋아졌는지 알기 어렵다. 검사자가 추가로 시간을 쓰고 정비가 뒤로 밀린 덕분에 생산량이 늘었다면, 그 부담까지 확인해야 개선을 평가할 수 있다. 추가 업무가 생겼다는 이유만으로 개선을 거절할 필요는 없지만, 누가 감당하는지도 모른 채 성공으로 처리해서는 안 된다.
에리크 홀나겔은 Synesis: The Unification of Productivity, Quality, Safety and Reliability에서 생산성·품질·안전·신뢰성이 서로 다른 출발점과 관리 초점을 갖고 발전했다고 설명한다. 이 글에서 저자의 주장으로 소개하는 내용은 그 논의에 근거한다. 포장 라인 장면, 확인 질문과 실행표는 제조업을 위한 현장 적용 예시이며 실제 사업장의 사고나 개선 실적이 아니다. 해외 기관의 안내는 검토 관점으로 참고하며 국내 법적 의무를 대신하는 기준으로 사용하지 않는다.
개선안에는 얻는 성과와 함께 다른 작업에 새로 생기는 부담을 적는다. 생산량을 늘리는 조건, 품질 판정에 필요한 시간, 안전하게 작업할 조건과 정비 자원을 함께 확인한다. 자원이 확보되지 않은 일을 다른 부서의 협조 사항으로만 넘기지 않는다. 시행 후에는 성과를 만든 지원이 계속 가능한지도 살핀다.
1. 부서별 개선의 한계는 성과를 재는 경계에서 드러난다
생산 담당자가 투입량과 가동 시간을 관리하는 것은 필요한 일이다. 품질 담당자가 판정의 정확성을 보고, 정비 담당자가 설비 상태를 관리하는 일도 마찬가지다. 문제가 생기는 지점은 각자 맡은 범위에서 좋아진 결과를 전체의 개선으로 확대해 해석할 때다. 한 공정에서 끝난 일이 다음 공정에서는 아직 끝나지 않았을 수 있다. 성과표가 그 차이를 보여 주지 않으면 부서 사이에서 부담이 이동해도 눈에 띄지 않는다.
현장 적용 예시에서 포장 완료 수량은 늘었지만 검사 대기 수량도 함께 늘었다고 가정하자. 생산 담당자는 처리량 증가를 보고하고 품질 담당자는 처리 능력 부족을 보고할 수 있다. 두 보고가 모순인 것은 아니다. 각 보고가 어디까지를 완료로 세었는지가 다르다. 관리자는 어느 보고를 맞는 것으로 선택하기 전에 생산 완료, 검사 승인, 출하 가능 상태를 구분해야 한다. 구분한 뒤에야 실제로 빨라진 구간을 알 수 있다.
홀나겔이 비판하는 것도 개별 전문성 자체보다 각 문제를 떨어뜨려 다루는 사고방식이다. 부분의 최적화를 모으면 전체가 자동으로 최적화된다는 가정은 부서 사이의 연결을 설명하지 못한다. 현장에서는 개선 전후를 비교할 작업의 시작과 끝을 먼저 적는 방식으로 이 한계를 줄일 수 있다. 그 범위를 벗어나 발생한 추가 업무도 별도 칸에 남긴다. 담당 범위 밖이라는 이유로 비용과 위험까지 없어진 것은 아니다.
2. 생산성을 높이려는 목적부터 정확하게 이해한다
홀나겔은 생산성을 투입과 산출의 관계로 설명하고, 생산성이 조직의 수입과 자원 확보에 연결된다는 점을 강조한다. 확보한 자원은 품질과 안전을 유지하고 신뢰성을 뒷받침하는 데도 필요하다. 따라서 생산 개선을 안전의 반대편에 놓는 설명은 적절하지 않다. 검토할 것은 생산성을 높이려는 목적이 아니라 그 목적을 달성하는 방식과 조건이다. 더 잘 만들 수 있는 기회를 놓치는 것도 조직에는 부담이다.
예를 들어 자재를 찾는 시간을 줄이도록 보관 위치를 정리하면 작업 대기와 불필요한 이동이 함께 줄어들 수 있다. 반면 확인에 필요한 시간을 단순히 없애면 다른 사람이 다시 확인하거나 오류를 수습할 수 있다. 겉으로는 둘 다 시간 단축이다. 관리감독자는 줄인 시간이 어떤 활동에서 나왔는지 구체적으로 물어야 한다. 없어진 일이 불필요한 중복인지, 다른 사람이 이어서 하는 일인지에 따라 평가가 달라진다.
현장 적용에서는 생산성 개선표의 투입 항목에 직접 작업자의 시간만 넣지 않는 방법을 제안한다. 추가 검사, 자재 이동, 정비 지원처럼 개선 때문에 달라진 자원을 함께 적는다. 모든 업무를 하나의 금액으로 환산할 필요는 없다. 아직 확인하지 못한 부담은 미확인으로 남겨도 된다. 다만 제외한 항목을 숨긴 채 전체 효율이 높아졌다고 표현하지 않는다. 비교 범위가 분명하면 생산 개선의 성과도 더 정확하게 설명할 수 있다.
3. 빠르고 좋고 저렴하다는 목표의 연결을 확인한다
홀나겔은 더 빠르게, 더 좋게, 더 저렴하게 만들자는 목표를 함께 적는 것만으로 목표들이 통합되지는 않는다고 지적한다. 목표 사이에는 자원과 제약의 관계가 있고, 부분별로 변하는 속도도 다르다. 이를 모든 개선은 반드시 다른 성과를 희생한다는 법칙으로 받아들일 필요는 없다. 이 글의 적용에서는 여러 성과가 함께 좋아질 가능성을 열어 두되, 그 가능성을 검토 없이 전제하지 않는 데 초점을 둔다.
포장 라인의 투입 간격을 줄인다는 예시에서는 기계의 처리 능력과 검사의 처리 능력을 따로 확인한다. 설비가 더 빨리 움직일 수 있어도 검사 결과가 나오기 전에 제품이 쌓일 수 있다. 그 대기를 줄이려고 검사자를 늘리면 인력 조건이 달라지고, 판정 방법을 바꾸면 품질 확인 조건이 달라진다. 어느 대안이든 설명할 내용이 생긴다. 생산 속도의 변경을 다른 작업과 관계없는 단일 조정으로 취급하지 않는다.
승인 문장은 짧아도 조건은 구체적이어야 한다. 정해진 품목과 배치에서 검사 대기가 관리 가능한 범위인지 확인하고, 필요한 지원을 확보한 뒤 적용한다는 식이다. 여기서 관리 가능한 범위는 사업장의 품질·보관·안전 조건에 맞춰 정한다. 일반적인 숫자를 임의로 가져와 기준으로 삼지 않는다. 조건이 충족되지 않으면 투입 계획을 바꾸는 사람도 지정한다. 목표를 병렬로 적는 대신 실제 선택이 필요한 지점을 드러내는 것이다.

4. 품질을 지키는 추가 작업도 개선의 일부다
홀나겔은 품질 관리가 고객에게 적합한 제품과 서비스를 제공하려는 목적을 갖지만, 조직 안에서는 별도 부서의 개별 활동으로 다뤄질 수 있다고 설명한다. 품질 목표, 문서 관리, 역할 설정, 자료 수집과 지속적 개선은 다른 관리 영역에도 닮은 형태로 존재한다. 같은 조직에서 비슷한 활동을 수행하면서도 서로 다른 문제처럼 취급하면 연결된 작업의 실제 부담을 놓치기 쉽다.
현장 적용 예시로 품질 담당자가 투입 속도 변경 이후 경계 상태의 제품을 다시 확인한다고 가정하자. 출하 불량이 없었다는 결과는 유지될 수 있다. 그러나 그 결과가 검사자의 추가 확인 덕분이라면 추가 확인의 지속 가능성도 보아야 한다. 품질이 유지됐으니 부담이 없다는 판단은 성급하다. 재확인 요청이 어떤 제품에서 생겼고, 누가 판단했으며, 대기 중인 제품은 어떻게 식별했는지 알아야 한다.
확인 시간을 무조건 낭비로 분류하는 것도 피한다. 필요한 검사를 유지하면서 정보를 한 번에 전달하거나 시료 이동을 줄일 수 있다면 별도의 개선 여지가 있다. 반대로 판정 기준이 불명확해 같은 질문이 반복된다면 기준 정리가 먼저다. 검사자의 숙련으로 처리해 온 일을 그대로 둔 채 업무만 더 얹지 않는다. 개선 회의에서는 검사 횟수보다 추가 확인을 발생시킨 조건을 질문하는 편이 후속 조치를 고르기 쉽다.
품질 부서가 검사 계획에 동의했다는 사실과 모든 교대에서 계획을 수행할 수 있다는 사실도 다르다. 시험 기간에만 배치한 지원 인력이 있었다면 그 조건을 보고서에 남긴다. 평상시 인력으로 전환할 때 무엇이 달라지는지 확인해야 한다. 지원을 빼고도 같은 결과가 나올 것이라는 기대는 아직 확인된 성과가 아니다.
5. 사고가 없었다는 결과로 작업 부담을 지우지 않는다
홀나겔은 전통적 안전 관리가 원하지 않는 결과를 줄이는 데 초점을 두고, 개별 위험이나 사고 원인을 찾아 고치는 방식으로 운영돼 왔다고 설명한다. 이 비판을 위험성평가나 사고 조사가 필요 없다는 주장으로 읽어서는 안 된다. 그의 문제 제기는 나쁜 결과가 없다는 사실만으로 일상 작업이 어떻게 안전하게 유지되는지 충분히 알 수 있느냐에 있다. 사고가 드문 현장일수록 결과만으로 얻는 정보는 제한적일 수 있다.
예시의 포장 라인에서 사고는 없었지만 검사 대기품을 옮기는 횟수가 늘었다고 가정하자. 작업자가 이동 경로를 살피느라 다른 확인을 늦추거나, 임시 보관 위치를 매번 조정하고 있을 수 있다. 이런 활동은 사고 건수에 바로 나타나지 않는다. 관리감독자는 사고가 없다는 사실을 그대로 기록하면서 이동과 적재 조건도 따로 확인한다. 두 관찰은 서로 대체할 수 없다.
현장 적용에서는 작업이 안전하게 성립하는 조건을 눈으로 확인할 수 있게 적는다. 정해진 통행과 접근 공간이 유지되는지, 방호 기능에 영향을 주는 변경이 없는지, 이상 발생 시 작업자가 위험한 접근 없이 도움을 요청할 수 있는지 살핀다. 구체적인 조치는 해당 위험과 사업장 절차에 따라 정한다. 이 글의 예시 목록이 설비별 안전 검토를 대신하지는 않는다. 위험 상태가 발견됐다면 개선 평가를 기다리지 말고 필요한 통제를 먼저 수행해야 한다.
6. 정비 시간을 줄인 성과와 신뢰성을 구별한다
홀나겔이 설명하는 신뢰성은 정해진 조건에서 요구한 기능을 일관되게 수행하는 성질이다. 일정 기간의 성능과 사용 조건을 포함하므로 눈앞의 결과만으로 판단하기 어렵다. 품질과 신뢰성이 연결되면서도 같은 개념은 아닌 이유다. 오늘 제품이 적합하다는 확인과 설비가 앞으로도 필요한 기능을 수행한다는 판단에는 서로 다른 근거가 필요하다. 정비를 신뢰성의 전부로 볼 수는 없지만 제조 현장에서는 둘의 연결을 검토할 일이 많다.
현장 적용 예시에서 예정한 점검을 뒤로 미뤄 가동 시간이 늘었다면, 그 시간을 곧바로 정비 효율 개선으로 계산하지 않는다. 점검이 불필요해진 것인지 단지 나중으로 이동한 것인지 구분해야 한다. 필요한 조치가 밀린 상태라면 담당자는 적용되는 유지보수 기준과 설비 상태를 확인하고 후속 계획을 정해야 한다. 생산 목표를 이유로 필수 점검이나 안전 조치를 생략하자는 제안은 이 논의에 포함되지 않는다.
정비 담당자의 답도 고장이 없다는 말로 끝나지 않아야 한다. 변경 이후 어떤 사용 조건이 달라졌는지, 제조사 지침과 관리 기준을 다시 확인할 사항이 있는지 설명한다. 관찰 기간이 짧아 결론을 내릴 수 없다면 그 한계를 남긴다. 초기 운전에서 이상이 없었다는 사실은 초기 관찰의 결과다. 장기 신뢰성을 확인했다는 표현으로 넓히지 않는다. 나중에 확인할 항목에는 담당자와 확인 시점을 붙여 운영 인계에서 빠지지 않게 한다.

7. 사람의 주의력 대신 업무가 몰리는 장면을 살핀다
추가 업무가 생겼을 때 작업자에게 조금 더 주의하라고 요청하는 것은 자원 검토가 아니다. 영국 HSE의 Workload 안내는 사람이 정보를 처리하고 기억하며 판단하고 행동하는 능력에 한계가 있다고 설명한다. 업무가 지나치게 많을 때뿐 아니라 적을 때도 수행 문제가 생길 수 있으며, 새로운 업무·설비·시스템 도입이나 역할 변경 시 업무량을 평가하도록 안내한다. 따라서 바쁜 정도를 단순한 인상으로만 판단하지 않는 편이 좋다.
현장 적용에서는 한 교대의 평균 업무량보다 일이 겹치는 순간을 먼저 살필 수 있다. 제품 전환 중에 시료 요청과 설비 알람, 다음 자재 확인이 함께 들어온다고 가정하자. 각각의 업무는 짧아도 같은 사람이 동시에 처리할 수는 없다. 기다려도 되는 요청과 즉시 통제가 필요한 상태를 구분하고, 필요한 도움을 누가 제공할지 정한다. 작업자가 혼자 우선순위를 추측해야 하는 상태를 개선의 정상 조건으로 두지 않는다.
HSE는 일상 운영뿐 아니라 비상 상황과 공정 이상 때의 업무량, 팀 전체의 배분, 교대 안에서의 업무 시점도 살피도록 제시한다. 이를 적용하려면 언제 무엇을 해야 하고 어떤 정보가 필요한지 작업자와 함께 확인한다. 인원수만으로 충분하다고 결론 내리지 않는다. 숙련자 한 사람이 여러 역할을 맡아 시험을 통과했다면 그 사람의 지원이 없는 교대에서도 같은 운영이 가능한지 별도로 검토해야 한다.
8. 부서 합의 전에 추가 업무를 받을 사람을 찾는다
회의록에 품질 협조, 정비 지원이라고 적으면 담당 부서가 정해진 것처럼 보인다. 그러나 실제 일을 받을 사람과 시간이 빠져 있을 수 있다. 현장 적용에서는 추가 업무 하나마다 요청자와 인수자를 연결하는 방법을 제안한다. 품질 부서 전체가 동의했어도 해당 교대의 검사자가 다른 라인 업무를 동시에 맡고 있다면 지원은 확보되지 않은 상태다. 승인 서명과 업무 인수는 별도로 확인해야 한다.
인수자는 어떤 상태의 제품이나 정보를 받아야 일을 시작할 수 있는지 설명한다. 시료만 전달받으면 되는지, 생산 조건과 변경 이력도 필요한지 묻는다. 필요한 정보가 빠져 있다면 인수자는 그 정보를 찾는 일을 추가로 하게 된다. 이때 대기 시간을 모두 검사 시간으로 집계하면 부담의 원인을 잘못 읽을 수 있다. 자료를 준비하는 책임과 판단하는 책임을 구분하면 불필요한 재요청을 줄일 수 있다.
추가 업무가 감당 가능한지도 인수자가 말할 수 있어야 한다. 어려움을 제기한 사람을 개선에 소극적인 사람으로 취급하면 필요한 조건이 회의에서 사라진다. 현재 자원으로 가능한 범위, 다른 작업을 조정해야 가능한 범위, 전문 검토가 필요한 범위를 나눠 적는다. 관리자가 결정할 일은 협조를 재촉하는 데 그치지 않는다. 일정이나 적용 범위, 자원 배치를 바꿔 실제로 인수 가능한 조건을 만드는 일도 포함된다.
9. 변화 과정의 부담과 정착 후의 부담을 나눈다
개선 초기에 교육과 확인 업무가 늘었다고 해서 새 방식이 비효율적이라고 바로 결론 내릴 수는 없다. 반대로 초기에는 원래 바쁘다는 말로 추가 업무를 계속 넘겨서도 안 된다. 한시적으로 필요한 준비와 새 운영에서 계속 필요한 업무를 구분해야 한다. 전자는 종료 조건이 필요하고 후자는 일상 운영의 자원에 포함돼야 한다. 두 종류를 섞으면 지원 인력을 언제 줄일 수 있는지조차 판단하기 어렵다.
HSE의 Organisational change 안내는 변화가 도달하려는 상태의 위험과 변화하는 과정에서 생기는 위험을 구분해 평가하도록 제시한다. 변경의 직접적 영향과 간접적 영향을 확인하고, 너무 많은 변경이 동시에 진행되지 않도록 가능한 경우 단계적으로 시행하라는 안내도 담고 있다. 협력업체 인력을 포함한 직원과 변경 전·중·후에 협의하는 점 역시 강조한다.
포장 라인의 예시에서는 초기 시험에 참여한 검사 지원과 정착 후에도 필요한 재확인 업무를 나눈다. 교육이 끝나면 없어질 질문인지, 새 판정 방식 때문에 계속 남는 질문인지 관찰한다. 초기 지원의 종료 날짜만 정하기보다 운영 담당자가 필요한 판단을 수행할 수 있는 조건을 정한다. 날짜가 됐다는 이유로 지원을 없애거나, 준비가 안 됐는데 임시 지원을 기약 없이 유지하는 선택 모두 피할 수 있다.

10. 공통 회의에는 같은 자료와 서로 다른 질문을 가져온다

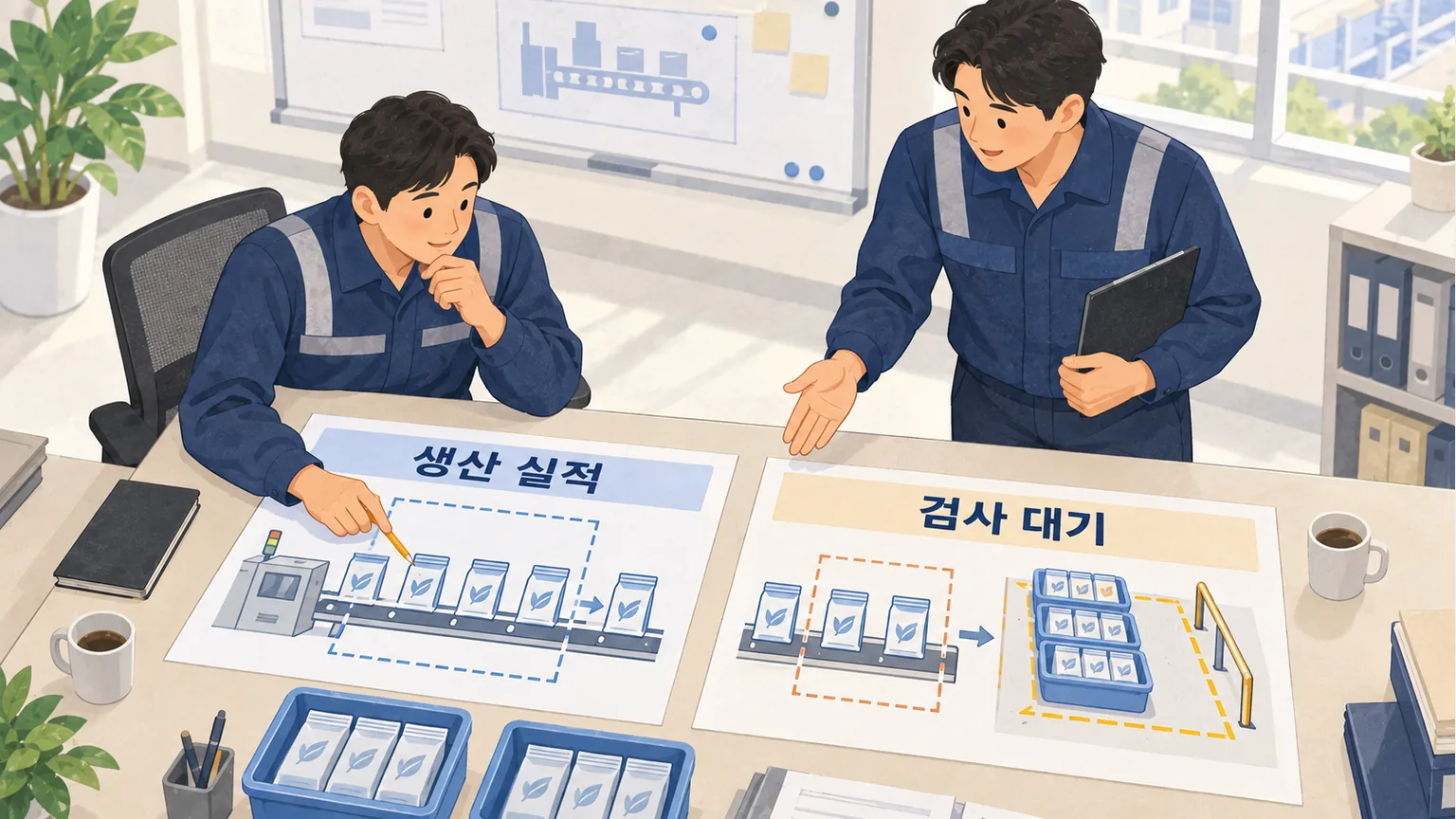

여러 부서를 한자리에 모았다고 통합 검토가 저절로 이뤄지지는 않는다. 각자가 자기 실적표만 설명하고 돌아가면 기존 보고를 한 회의실에서 반복한 셈이다. 현장 적용에서는 같은 변경과 같은 작업 구간을 놓고 질문하도록 자료를 준비한다. 생산은 산출과 투입을, 품질은 판정과 대기를, 안전은 노출과 통제를, 정비는 기능 유지 조건을 설명한다. 전문적인 판단은 유지하되 판단 대상이 서로 어긋나지 않도록 한다.
자료의 단위도 맞춰야 한다. 주간 생산 실적과 특정 교대의 검사 대기를 바로 비교하면 다른 범위의 자료로 논쟁할 수 있다. 품목과 운전 조건, 관찰 기간을 표시하고, 다른 조건의 기록은 구분한다. 숫자를 하나로 합치는 것이 목적은 아니다. 각 관찰이 어느 작업을 설명하는지 알아야 서로 연결할 수 있다는 뜻이다. 조건이 다른 자료는 버리지 않고 차이가 생긴 이유를 확인하는 단서로 사용한다.
회의 진행자는 사실과 해석, 결정할 일을 나누어 적을 수 있다. 검사 대기가 늘었다는 관찰과 속도 변경이 원인이라는 해석은 다르다. 원인을 확인하려고 적용 범위를 제한하겠다는 결정은 또 다른 내용이다. 이를 나누면 한 부서의 추정을 확정 사실처럼 전달하는 일을 줄인다. 당장 결론 내릴 수 없는 항목에는 필요한 자료와 다음 판단 책임자를 붙인다. 결론 유보가 책임 공백으로 남지 않게 하는 것이다.
11. 부담을 줄였는지 다른 곳으로 옮겼는지 구분한다
개선 후 한 작업자의 시간이 줄었다면 그 일이 실제로 없어졌는지 따라가 본다. 제품 식별을 자동으로 기록하면서 이중 입력이 사라진 경우와, 현장 입력을 없애고 사무 담당자가 나중에 옮겨 적는 경우는 다르다. 후자는 편리한 업무 재배치일 수도 있지만 전체 작업이 감소했다고 단정할 수는 없다. 인수자의 업무량과 오류 가능성을 검토하고 나서 무엇이 개선됐는지 설명해야 한다.
재배치 자체를 나쁘게 볼 이유는 없다. 적절한 도구와 권한을 가진 사람이 업무를 맡으면 판단이 더 분명해질 수 있다. 문제는 재배치 사실이 성과 평가에서 사라질 때다. 생산 부서가 줄인 작업을 다른 부서가 맡는데 그 부서의 계획과 자원은 그대로라면 부담이 누적될 수 있다. 개선안에는 없어지는 활동, 새로 생기는 활동, 담당만 바뀌는 활동을 구별해서 적는 방법이 유용하다.
이 구분은 비용 보고에도 적용할 수 있다. 설비 정지 시간을 줄이기 위해 정비 준비를 앞당겼다면 준비 장소와 사전 확인 업무가 늘었는지 살핀다. 그 준비가 안전하고 지속 가능하다면 전체 운영에 도움이 되는 변화일 수 있다. 다만 준비에 사용한 시간을 제외한 수치만으로 효율을 설명하지 않는다. 성과와 부담을 함께 제시하면 개선의 가치를 깎는 것이 아니라 어떤 조건에서 가치가 유지되는지 설명할 수 있다.
12. 실행표에는 개선 성과 옆에 인수 조건을 적는다
아래 표는 포장 라인 예시에 사용할 수 있는 공동 검토 양식이다. 사업장별 관리 기준과 설비 특성이 다르므로 그대로 적용하는 승인표는 아니다. 개선 책임자는 바꿀 항목마다 영향받는 일을 확인하고, 해당 담당자와 증거 및 인수 조건을 정한다. 지표를 많이 추가하는 것보다 조건을 확인하지 못했을 때 누가 적용을 제한할 수 있는지가 분명해야 한다.
| 변경 항목 | 얻으려는 성과 | 함께 확인할 부담 | 담당과 확인 근거 | 보류·재검토 조건 |
|---|---|---|---|---|
| 투입 간격 조정 | 생산 대기 감소 | 검사 대기와 식별·보관 업무 | 생산·품질 담당자가 같은 품목과 교대의 처리 흐름 확인 | 승인한 보관·판정 조건을 유지하지 못함 |
| 검사 요청 방식 변경 | 반복 문의 감소 | 정보 준비와 판단 업무의 이동 | 요청자와 검사자가 필요한 자료 및 실제 인수 상태 대조 | 정보 누락으로 재요청이 반복되거나 판단 담당이 비어 있음 |
| 설비 점검 일정 조정 | 생산 일정과 정비 계획의 충돌 감소 | 미뤄진 작업과 점검 접근 조건 | 정비 담당자가 적용 기준·설비 상태와 수행 가능 시간 확인 | 필요한 점검·안전 조치의 수행 조건을 확보하지 못함 |
| 작업 역할 재배치 | 동시 요청 처리의 혼선 감소 | 특정 교대나 담당자에게 몰리는 판단 | 관리감독자와 작업자가 정상·이상 상황의 업무 겹침 확인 | 우선순위와 지원 경로가 불명확하거나 배치 역량이 부족함 |
| 초기 지원 종료 | 일상 운영으로 인계 | 지원 종료 후 남는 상시 업무 | 운영 책임자가 인수 가능한 업무와 남은 제한을 확인 | 임시 지원 없이는 승인 조건을 유지할 수 없음 |
결과란에는 협의 완료보다 무엇을 확인했는지 적는다. 검사자가 자료를 받아 판단할 수 있었는지, 다음 교대의 담당자가 같은 경로로 지원받을 수 있는지처럼 관찰 가능한 내용을 남긴다. 미확인 항목은 빈칸으로 두지 않고 적용 제한과 후속 담당을 적는다. 표에 서명한 사람의 수가 많다는 이유만으로 위험 통제나 자원 확보가 끝난 것으로 보지 않는다.
13. 성과 판정은 확인한 기간과 조건 안에서 한다
생산 결과는 비교적 빨리 보일 수 있지만 다른 영향은 같은 속도로 나타나지 않을 수 있다. 홀나겔은 생산성·품질·안전·신뢰성이 서로 연결되면서도 변화의 시간 규모와 움직임이 같지 않다고 지적한다. 현장에서는 이 차이를 인정하면서 보고의 범위를 제한할 수 있다. 첫 운전에서 확인한 결과, 다른 교대에서 확인할 결과, 사용 기간을 두고 확인할 결과를 구분하는 방식이다.
예를 들어 주간조의 특정 품목에서 대기가 줄었다면 그 사실은 성과로 보고한다. 동시에 다른 품목과 야간조에 적용할 조건은 별도로 확인한다. 모든 검토가 끝날 때까지 아무 성과도 말하지 말자는 뜻이 아니다. 확인된 성과와 아직 판단할 수 없는 결과를 섞지 말자는 뜻이다. 이 구분이 있어야 이후 관찰에서 다른 결과가 나와도 처음 보고 전체를 방어하느라 시간을 쓰지 않는다.
후속 확인은 날짜만 잡고 끝내지 않는다. 어떤 자료를 보고 어떤 결정을 바꿀 수 있는지 정한다. 정비 지원이 반복해서 필요하다면 운전 조건이나 지원 계획을 다시 검토할 수 있어야 한다. 확인 회의가 결과를 듣기만 하는 자리가 되면 부담은 남는다. 개선 책임자와 운영 책임자는 재검토 조건이 나타났을 때 시행 범위를 줄이거나 계획을 수정할 권한을 실제 절차와 연결해 두어야 한다.

14. 관리감독자는 실적을 지킨 방법까지 인계한다
교대 인계에서 생산량과 설비 이상 여부만 전달하면 다음 교대는 오늘의 결과가 어떤 지원으로 가능했는지 모를 수 있다. 현장 적용 예시에서 품질 담당자가 가까이 대기했고 정비 인력이 다른 작업을 조정해 지원했다면 그 조건도 인계한다. 다음 교대에 같은 지원이 없을 경우 적용 범위를 다시 판단할 이유가 된다. 사람 이름만 전달하기보다 필요한 역할과 실제 연락 경로를 남기는 편이 낫다.
인계 문장에는 추가로 한 일과 하지 못한 일을 구분한다. 추가 검사를 했다는 사실과 예정한 점검이 남았다는 사실은 서로 다른 후속 조치를 요구한다. 남은 일을 다음 사람에게 넘길 때는 중요도와 처리 조건을 설명하고, 그 사람이 인수할 수 있는지 확인한다. 여유가 생기면 처리하라는 표현으로 끝내면 생산 압력이 높을수록 같은 일이 다시 뒤로 밀릴 수 있다.
일상 운영으로 넘길지 변경 검토를 계속할지 헷갈린다면 운영과 변화관리를 구별한 설명을 함께 참고할 수 있다. 개선의 전제가 유지되는지 확인하는 질문은 변화관리의 통념을 점검한 글과 연결된다. 이번 글에서는 그 판단에 다른 부서가 맡은 추가 업무를 포함시키는 데 초점을 두었다. 연결된 업무가 인계되지 않으면 같은 실적도 다른 운영 상태를 숨길 수 있다.
15. 다음 개선회의에서는 줄인 일의 도착지를 확인한다
다음 회의에 올릴 개선안 하나를 골라 줄어드는 활동을 적어 보자. 자재 탐색이 사라지는지, 검사 요청이 줄어드는지, 설비 정지가 짧아지는지 구체적으로 쓴다. 이어서 그 활동이 없어지는 이유를 설명한다. 중복이 제거되는 것인지, 장비가 대신하는 것인지, 다른 사람이 맡는 것인지 구분한다. 그 답에 따라 확인할 부담과 필요한 담당자가 달라진다.
다른 사람이 맡는다면 그 사람에게 새 업무를 설명하고 실제로 인수할 조건을 확인한다. 설비가 대신한다면 설비를 확인하고 유지하는 일이 어디에 생기는지 살핀다. 활동 자체가 없어진다면 원래 그 활동이 충족하던 요구를 무엇으로 유지하는지 확인한다. 이 질문으로 없어진 줄 알았던 일이 다른 사람의 업무로 남아 있는지 확인할 수 있다.
회의가 끝날 때 개선 책임자는 기대 성과, 확인한 부담, 확보한 지원과 남은 판단을 구분해 읽는다. 다른 부서의 부담을 알아냈더라도 해결하지 않았다면 해결한 것으로 기록하지 않는다. 내일 적용할 작업에는 그 제한을 반영한다. 오늘 생산표에서 줄어든 시간이 어느 작업으로 이어지는지, 그 일을 맡은 사람이 어떤 조건에서 수행할 수 있는지까지 적으면 다음 교대가 같은 근거로 판단할 수 있다.
참고 자료와 함께 읽을 글
기본 문헌: Erik Hollnagel, Synesis: The Unification of Productivity, Quality, Safety and Reliability, Routledge, 2021. 생산성·품질·안전·신뢰성의 관리 방식과 분절된 변화관리 사고에 관한 논의를 참고했다. 실행표와 포장 라인 사례는 그 논의를 응용한 설명이며 저자의 사례나 실증 결과를 옮긴 것이 아니다.
- HSE, Organisational change · 변경의 직간접 영향, 단계적 시행, 역할 이관과 전환 과정의 위험 검토.
- HSE, Workload · 업무량의 누적, 정상·이상 상황의 업무 분석과 팀·교대별 배분. 영국 안내의 검토 관점으로 참고한다.
- Synesis 9편 · 평소 운영을 잘하는 방식과 변화를 이끄는 방식 · 운영 조건이 달라졌을 때 판단을 구분하는 방법.
- Synesis 10편 · 변화관리의 통념을 제조업 개선 현장에서 점검하기 · 다른 조건이 유지된다는 가정과 변경의 영향 확인.
읽고 끝내지 않는 현장 적용
이 글의 현장 적용 패키지
작업 전 5분 체크
브라우저에서 바로 확인하고 인쇄할 수 있습니다.
